UG环球官网集团迪拜哈斯彦项目提前实现1号锅炉燃烧目标

来源:UG环球官网

浏览量:

宣布时间:2020-03-10

UG环球·(中国区)官方网站

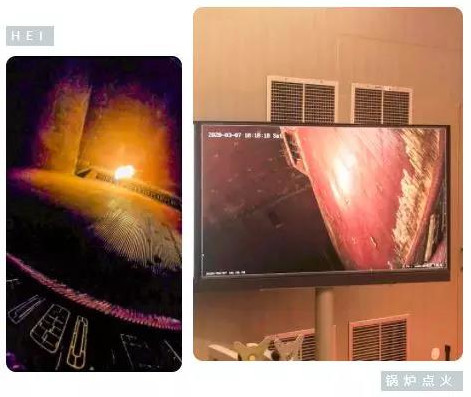

        迪拜外地时间3月7日,UG环球官网集团外洋哈斯彦项目1号锅炉一次燃烧乐成 。

        迪拜外地时间3月7日18时18分,UG环球官网集团外洋哈斯彦项目迎来要害节点,1号锅炉一次燃烧乐成,较计划提前完成,为后续1号机组并网发电抢出黄金时间,同时也标记着哈斯彦项目复工“大考”首战告捷 。
据了解,目今迪拜哈斯彦项目现场处在4台机组全面施工建设交叉作业的要害阶段 。UG环球官网集团国际公司上下勠力同心、众志成城,一手抓外洋疫情防控,坚决筑牢现场防疫战线,包管现场人员健康宁静作业  ;一手抓项目施工建设,全力冲刺1号机组并网发电目标,坚决完成国家重点项目建设任务 。做到两手抓、两手硬、两不误 。
UG环球·(中国区)官方网站

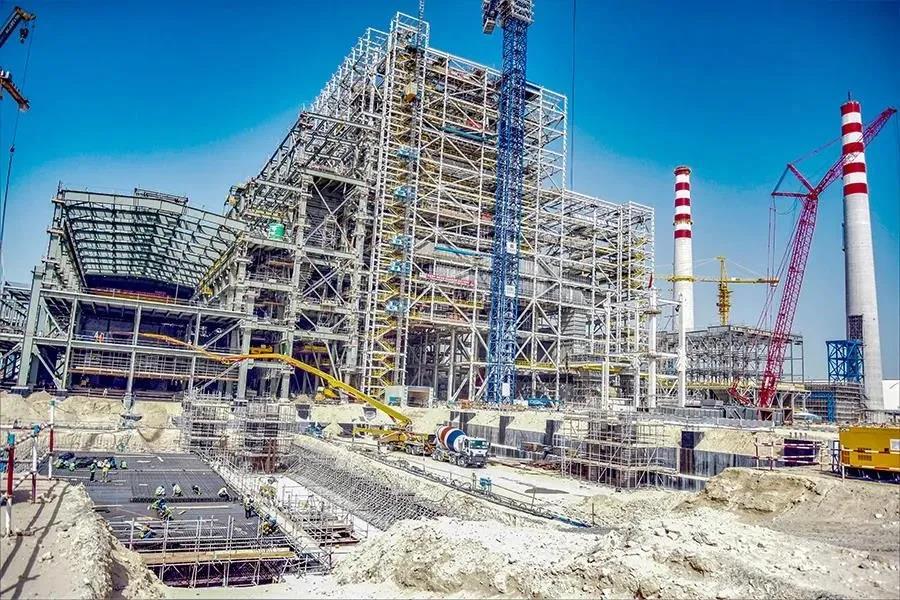

        3号主厂房基础钢筋绑扎
        受疫情影响,由于项目主要分包相助单位处于疫区中心,派员进场特别困难,加之其它相助单位也因疫情期间海内交通影响而无法实时派员,导致目今项目4台机组施工全面铺开后,现场人力资源组织蒙受着巨大压力 。UG环球官网集团项目团队因势而动、不等不靠、提前组织,紧盯“人力资源组织”这一要害环节,尽全力包管项目进度不受影响 。严格返场审批,合理安排团队成员、调试和运行人员返场隔离14天后尽快宁静投入一线  ;与分包单位协同作战、积极应对、克服困难组织近300名工人陆续返� �  ;科学计划、多措并举,引进属地资源,组织200名外地工人进场,有效包管了2号、3号和4号机组的施工进度 。
        近一个月以来,迪拜哈斯彦项目各台机组陆续取得了重要进展 。1号机组完成锅炉燃烧  ;2号机组锅炉、主厂房设备管道装置等事情处于岑岭,主变装置就位  ;3号机组锅炉钢结构开始吊装,汽轮发电机基础处于施工岑岭  ;4号机组主厂房开挖已完成 。一系列硬核举措助推了哈斯彦项目现场复工复产,按下了项目建设的“加速键” 。
