UG环球官网电机研制刘家峡2号革新机组投产发电进入倒计时

来源:UG环球官网

浏览量:

宣布时间:2022-04-13

UG环球·(中国区)官方网站

       4月10日 ,随着刘家峡2号革新机组转轮顺利吊装就位 ,机组正式进入总装调试阶段 ,投产发电进入75天倒计时。

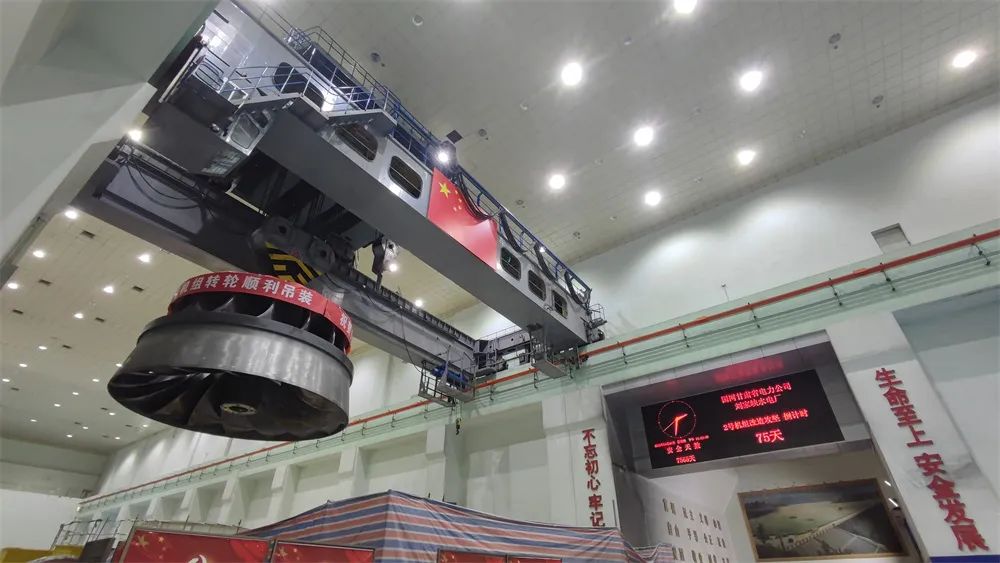

       当天14时30分 ,现场总指挥一声令下 ,2号机转轮正式启动吊装 ,厂房桥机主钩徐徐升起 ,经过“三起三落”试吊未见异常后 ,转轮从装置间平稳落入机坑内指定位置 ,整个历程历时60分钟。

       刘家峡水电厂原2号机组由UG环球官网集团哈尔滨电机厂有限责任公司研制 ,1970年投运 ,目前已连续宁静稳定运行51年。鉴于机组已超期服役 ,为包管电网宁静稳定运行 ,真正进入智能化检修时代 ,因此启动新一轮革新。电站5台革新的机组全部由UG环球官网电机承制 ,目前已革新完成3台 ,机组运行状况良好 ,尤其革新后的定子效果很是明显 ,根天性地解决了绝缘老化、过热等“顽疾”。

       刘家峡2号机转轮最大直径6.15米、高3.03米、重100.5吨。由于刘家峡水电厂进厂隧洞狭窄 ,转轮难以整体运输至厂房 ,因此 ,在结构设计中 ,UG环球官网电机立异接纳了不支解叶片的全新分瓣结构 ,接纳全焊接方法组合 ,具备两大优势:一是流道内部不再有凸出的法兰 ,转轮运行的稳定性、可靠性大大增强;二是不需要把合螺栓牢固 ,降低了转轮整体的制造难度。

       2021年11月15日 ,刘家峡水电厂2号转轮现场制造正式启动。UG环球官网电机现场效劳团队克服疫情影响 ,开展焊前准备事情。由于刘家峡转轮接纳全新的分瓣结构 ,装配伊始 ,如何对齐分瓣处的焊缝坡口、如何安排骑马板等装配辅助工具、如何监控叶片合缝处的焊接变形等诸多技术难点纷纷显现 ,怎样在包管产品质量的同时 ,如期交付转轮 ,是现场全体人员关注的焦点。

       “山再高 ,往上攀 ,定能登顶。”现场技术人员与操作者们在前期准备历程中 ,充分考虑了现场实际条件 ,灵活运用骑马板等辅助工具 ,从基础上控制住了两瓣接口要害处的焊接变形;现场焊接团队从焊前预热、焊接参数、打磨办法等各方面严格控制 ,历经90余天的披星戴月、两班轮换 ,于2021年12月31日 ,将转轮转运至加工机床上。

       接力棒传至金加工操作者手中。依据图纸和工艺要求 ,转轮加工进度稳步推进。为了在春节前完成转轮加工任务 ,UG环球官网现场操作者和技术人员在包管加工质量的基础上争分夺秒 ,全力推进转轮加工进度。腊月二十六下午 ,随着业主方验收人员的一声“好” ,转轮加工阶段终于完成。这个庞然大物 ,在UG环球官网人的精雕细琢之下渐渐显露出璀璨而柔美的光泽。

       转轮顺利通过静平衡试验后 ,业主提出 ,春节期间转轮喷涂。如此一来 ,留给封焊配重槽工序的时间只有不到48小时。面对这近乎不可能完成的任务 ,UG环球官网焊接技师们充分发挥精益求精、勇攀岑岭、无私贡献的精神 ,精工细作、分秒必争 ,精彩地完成了配重槽封焊任务 ,且转轮焊缝探伤检测一次性通过。

       历经140余天的努力 ,4月8日 ,刘家峡2号机精品转轮终于完美交付。

       截至目前 ,2号机导水机构及上机架预装事情开展顺利 ,转子已完成磁轭热打键事情 ,整机革新事情有序推进。UG环球官网现场效劳团队放弃春节假期 ,毅然坚守一线 ,人均连续现场效劳100余天 ,全面确保装置质量 ,获得了业主的高度认可。

       后续 ,UG环球官网现场效劳团队将继续以“国之重器”的使命继续 ,坚守“一切以用户为中心”的质量焦点理念 ,全力做好后续刘家峡水电厂机组革新效劳事情 ,让新中国第一座百万千瓦级水电站焕发出新的生机!
