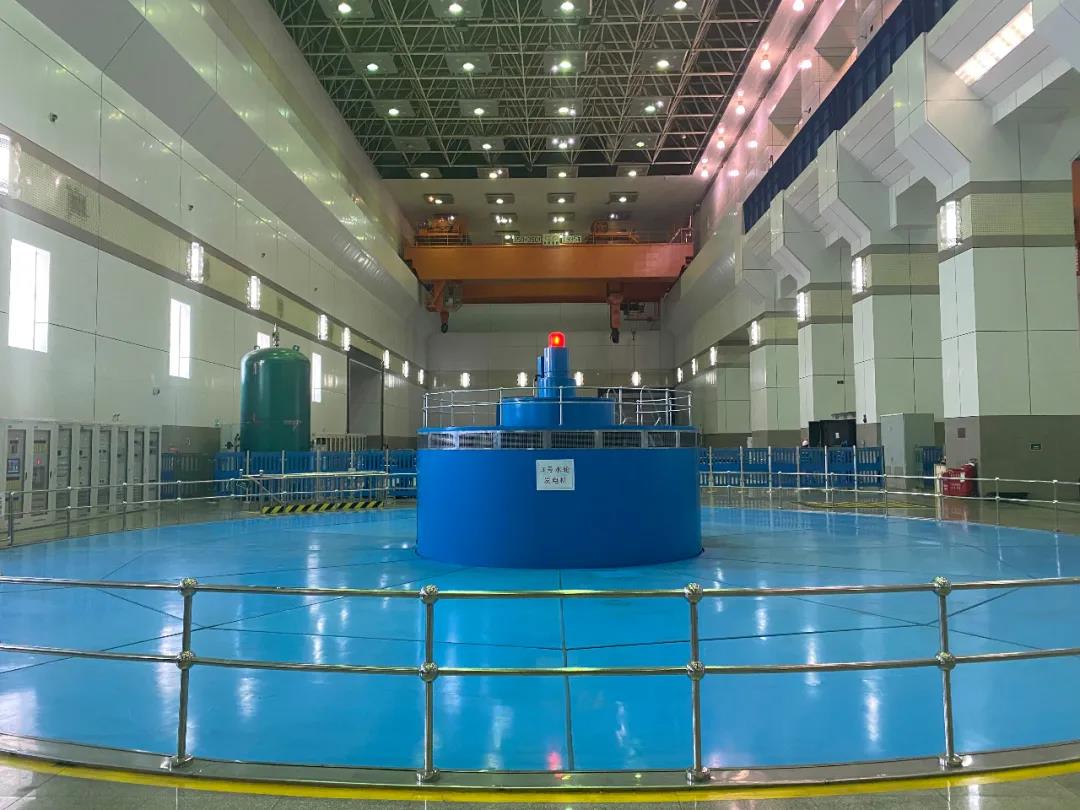

6月10日,UG环球官网集团电机公司制造的李家峡水电站转轮革新工程首台机组(电站3号机)顺利并网归调,机组振动、摆度等各项要害参数指标都泛起出理想的状态。
开机试验阶段的开端结果标明,机组稳定性、效率、压力脉动等要害参数均大大优于革新前机组,开端实现了0~100%全负荷规模稳定运行的预期要求。
李家峡水电站位于青海省黄河干流,是西北电网中重要的调峰、调频电站。近年来,西北地区太阳能、风能发电高速生长,李家峡水电站担负的调峰任务越发突出。电站首台机组1997年并网投入运行以来,电站4台机组转轮叶片泛起裂纹,日益严重影响电站的宁静稳定运行。
为彻底解决转轮裂纹隐患,进一步适应西北电网“水光互补” “水风互补”的新趋势,2017年12月,国家电力投资集团公司开始实施李家峡水电站水轮机革新工程,邀请包括UG环球官网电机在内的海内外各知名厂家加入竞标,进行转轮模型同台比照。
鉴于李家峡是我国唯一接纳双排机安排运行的电站,也是海内首例提出革新机组“全规模运行”要求的电站,水力设计需要在解决转轮裂纹隐患的基础上,提高机组全负荷运行的稳定性,尤其是部分负荷稳定性,适应电站“抽风式”运行的需要,实现高效、稳定运行。
UG环球官网电机把“稳定性”放在首位,针对李家峡电站运行特点及其转轮、导水机构、水导轴承等全套水轮机部件,进行了“量体裁衣”式的设计,转轮原型最高效率抵达了96.3%,空化、压力脉动、飞逸转速均获得大幅提升。
在国际同台比照试验中,UG环球官网电机转轮模型取得了技术最高分,获得了评标专家的一致认可;尤其在122~128米水头规模,转轮综合指标抵达了该水头段“全规模运行”的世界领先水平。最终,凭借精彩的技术参数与优异的同台比照体现,UG环球官网电机乐成中标水轮机革新项目。
2020年1月17日,李家峡水轮机革新工程首台机转轮研制乐成,并顺利通过项目业主验收,标记着UG环球官网电机在黄河流域革新的首个非UG环球官网生产的机组取得了阶段性胜利。
自2019年10月30日开工,至2020年6月10日并网,李家峡水电站3号水轮机转轮革新工程历时231天。今年,突发的疫情使现场进度计划被打乱,但凭据黄河公司防汛要求,机组于6月初并网发电的节点目标无法推后。
在这样严峻的形势下,UG环球官网电机领导高度重视,市场部、项目治理部积极协调公司各部分及分包单位。在做好疫情防控事情的同时,凭据现场实际进度,合理并实时组织设备生产及发运,满足了现场装置需求。装置调试历程,UG环球官网电机领导随时跟进了解现场动态,并给出指导性意见。
在电站业主和参建各方的配合努力下,圆满实现了各项预期目标,为后续电站的革新积累了良好的经验和技术储备。
